Livraison de centres de données modulaires
La livraison modulaire devient la norme pour la capacité des centres de données — mais la vitesse ne se maintient que si la conception et la mise en service évoluent avec elle.

La courbe de la demande a brisé l’ancien modèle de livraison. Les clusters d’entraînement IA consomment maintenant des centaines de mégawatts par déploiement, l’inférence évolue plus vite que quiconque ne l’avait prévu, et l’industrie doit développer plus de capacité dans les cinq prochaines années que dans toute son histoire précédente. La construction conventionnelle en bloc, avec son cycle de conception-permis-construction de 24 à 36 mois, ne peut tout simplement pas livrer à ce rythme.
La réponse est modulaire, mais modulaire peut signifier deux choses très différentes.
Un extrémité du spectre possède des centres de données entièrement modulaires : des installations complètes et autonomes construites à l’intérieur d’enceintes ou de conteneurs transportables. L’alimentation, le refroidissement, les contrôles et l’infrastructure TI sont intégrés, testés et expédiés comme une unité terminée. Cette approche offre le plus haut degré de complétion en usine et de répétabilité, mais elle apporte aussi des limites en termes d’échelle, de transport, d’intégration du site et de personnalisation.
L’autre extrémité du spectre, et un changement plus important pour les centres de données à grande échelle, est la construction modulaire préfabriquée. Dans ce modèle, le bâtiment demeure un système intégré plus vaste, mais les principaux composants quittent le chantier pour aller dans les usines. La distribution électrique, les centrales de refroidissement, les ensembles de tuyauterie, la voie de bus et d’autres systèmes sont fabriqués, assemblés et testés dans des conditions contrôlées avant leur arrivée sur le site. Les modules sont ensuite intégrés à l’installation permanente.
Les avantages sont la rapidité, la répétabilité, de meilleures conditions d’usine et un soulagement face à un marché du travail de la construction qui ne peut pas remplir suffisamment les constructions à bâtons. Mais la préfabrication fait plus que déplacer la construction à l’intérieur. Cela change l’endroit où l’ingénierie se déroule, quand les systèmes sont testés, et où incombe la responsabilité de l’intégration.
Cette distinction compte. Un centre de données conteneurisé peut être testé en grande partie comme un produit complet. Un système préfabriqué doit toujours faire partie d’un bâtiment plus grand, d’une centrale électrique, d’un système de refroidissement, d’un réseau de contrôle et d’une infrastructure de services publics. Sa fiabilité dépend non seulement du module lui-même, mais aussi des interfaces entre les modules et les systèmes qui les entourent.
La livraison modulaire n’est donc pas un raccourci qui laisse tout le reste inchangé. Elle modifie fondamentalement la façon dont les systèmes sont conçus, coordonnés, testés et mis en service. L’avantage de l’horaire est réel, mais il n’est durable que si les disciplines d’ingénierie et de mise en service s’installent aussi en usine, dans les interfaces entre modules, et dans un modèle de livraison plus collaboratif.
La question pour les propriétaires n’est pas de savoir s’il faut opter pour le modulaire, mais dans quelle mesure. Bien fait, le modulaire fait gagner du temps. Une mauvaise exécution et une erreur d’usine peuvent devenir un problème de disponibilité sur le terrain.
Le marché des centres de données modulaires : où se dirige la croissance

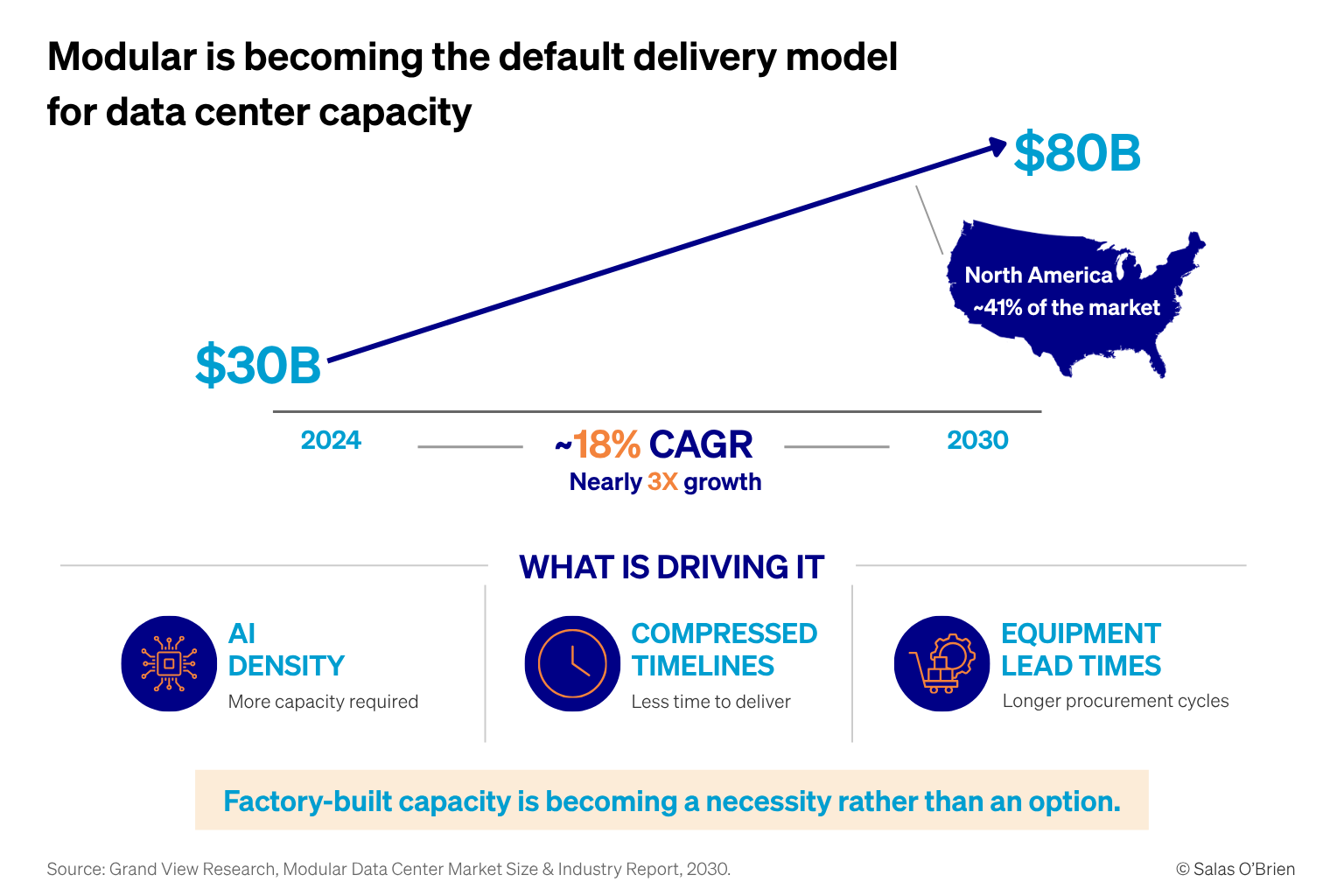

Les données du marché reflètent la rapidité avec laquelle le modulaire est passé du pilote au défaut. Les analystes de l’industrie prévoient que le marché mondial des centres de données modulaires passera d’environ 30 milliards de dollars en 2024 à près de 80 milliards de dollars d’ici 2030, un taux de croissance annuel composé composé (TCAC) approchant 18% – et une deuxième prévision suit une trajectoire presque identique, l’Amérique du Nord détenant environ 41% du marché. Les prévisionnistes indépendants convergent étroitement sur le même tableau : le marché triple presque d’ici la fin de la décennie à un taux de croissance élevé dans les 10%. Le moteur est structurel, pas cyclique – la densité de l’IA, les délais compressés et les délais d’équipement étirés ont rendu la capacité évolutive construite en usine plutôt qu’une option.

Pourquoi la fabrication en usine l’emporte sur la construction sur le terrain
L’argument en faveur du transfert du travail à l’usine repose sur le contrôle des procédés. Une usine dispose d’un inventaire de pièces, d’une main-d’œuvre stable et qualifiée, ainsi que de la capacité de planifier, tester et résoudre des problèmes dans des conditions répétables. Ce sont des avantages qu’un chantier isolé, encombré et exposé aux intempéries ne peut égaler. La préfabrication est, au fond, l’industrialisation de la construction : réduire les délais d’exécution, respecter des normes élevées avec constance et diminuer le risque des projets d’investissement. L’argument de la productivité est bien établi au-delà des centres de données – les recherches des analystes de l’industrie sur la construction modulaire montrent que les méthodes hors site peuvent accélérer les délais des projets de 20 à 50% tout en réduisant les coûts jusqu’à 20%, principalement grâce à la conception standardisée et à des conditions de fabrication contrôlées.
Ce contrôle se traduit par quatre mérites concrets. Premièrement, un environnement contrôlé offre une qualité de fabrication supérieure et plus reproductible que l’assemblage sur le terrain. Deuxièmement, le travail se fait en parallèle : la production en usine continue pendant que les travaux civils sur le site progressent, et les deux courants convergent à la livraison au lieu de s’empiler de bout en bout. Troisièmement, les blocs standardisés et répétables permettent aux leçons d’une unité de se transférer directement à la suivante, plutôt que chaque installation soit construite sur mesure. Quatrièmement, l’assemblage en usine exploite beaucoup plus efficacement la main-d’œuvre qualifiée rare, en se concentrant là où c’est le plus productif.

Le compromis est que le risque et le coût se déplacent plus tôt. Les propriétaires s’engagent plus tôt en verrouillant des modules standardisés, et la complexité logistique augmente. Plus important encore, le risque se concentre aux interfaces – les points où les modules construits indépendamment doivent s’intégrer. C’est précisément là que l’attention du design et de la mise en service doit se diriger.

Ce que l’industrie fait aujourd’hui – et les résultats
De nombreux fournisseurs cloud de premier plan exécutent maintenant un programme modulaire en production, et plusieurs fournisseurs sont sur des conceptions de deuxième génération. La construction de salles de serveurs s’est déplacée dans les usines, où des patins préassemblés intégrant racks, distribution d’énergie et systèmes de sécurité compressent l’assemblage sur place d’environ quinze semaines à potentiellement deux ou trois, avec des objectifs internes visant le démarrage de l’obus à la première salle opérationnelle en moins de 35 semaines. L’approche couvre des échelles, allant de grands programmes hyper à grande échelle jusqu’aux pods de bord construits en usine avec refroidissement liquide intégré, qui atteignent leur fonctionnement en quelques mois plutôt qu’en années.

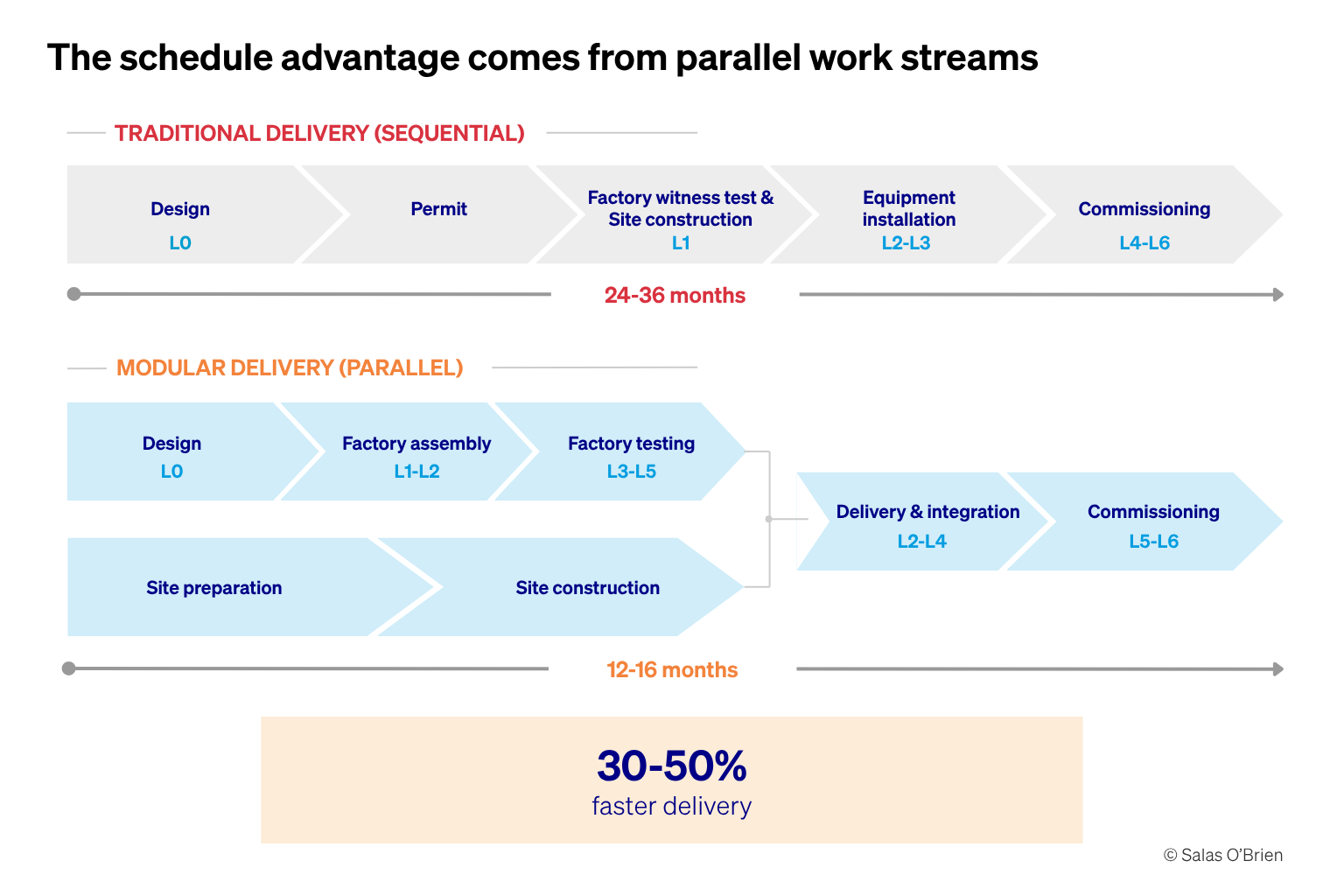

Le gain se reflète à la fois dans le calendrier et le coût. Les projets hautement modulaires peuvent atteindre des améliorations de calendrier de 30 à 50%, réduisant les délais de livraison de 24 à 36 mois à environ 12 à 16 mois. Certains opérateurs rapportent des délais inférieurs à neuf mois pour des déploiements pré-conçus hautement standardisés. Concernant les coûts, les analystes de l’industrie estiment qu’une solution modulaire globale est d’environ 13,5 millions de dollars par mégawatt, comparativement à environ 14,6 millions de dollars pour la construction traditionnelle sur place – soit une réduction de 8% par mégawatt – tout en comprimant les calendriers d’environ 36%, soit sept à neuf mois.
Cet avantage horaire a une valeur économique significative en soi. Avec une valeur d’opérateur estimée à 500 000 $ pour chaque mois où un mégawatt est mis en service plus tôt, accélérer la livraison d’une salle de données de 50 MW peut se traduire par environ 200 millions $ de bénéfices non réduits. Une grande partie de ce gain provient du déplacement du travail du séquentiel au parallèle : la préparation du site peut avancer pendant la fabrication des équipements et des modules, les essais en usine remplacent les itérations de mise en service sur place, et les modules arrivent validés plutôt que réassemblés de zéro sur le terrain. L’assemblage en usine est devenu une voie de construction notable dans toute l’industrie, et non une expérience à ses limites.
Conception modulaire : défis et un nouveau modèle de collaboration
Défis de conception
La livraison modulaire remet en question le modèle de conception traditionnel. Au lieu de concevoir une seule installation intégrée à partir de zéro, les équipes conçoivent des systèmes reproductibles qui doivent fonctionner ensemble à travers les interfaces physiques, électriques, mécaniques, de contrôle et structurelles.
Un bloc de puissance standardisé, allant de 500 kW à plusieurs mégawatts, doit se protéger et s’intégrer aux modules adjacents ainsi qu’aux infrastructures utilitaires en amont. À mesure que le nombre de blocs augmente, les défis de coordination augmentent également. Les éléments électriques incluent les contributions défaillance-courant, la coordination des dispositifs de protection, la mise à la terre, l’impédance, les commandes et l’interaction entre des systèmes conçus indépendamment.
Il en va de même pour les systèmes mécaniques. Les modules de refroidissement doivent se connecter à une centrale plus grande tout en maintenant le débit, la pression, les commandes, la redondance et les séquences de fonctionnement. L’agencement physique compte tout autant. Les modules doivent passer par des portes et des corridors, autour des éléments structurels, et jusqu’à leurs positions finales avec les dégagements nécessaires à l’installation, à l’exploitation, à l’entretien et au remplacement.
La préfabrication oblige les décisions à geler plus tôt
Les ingénieurs doivent concevoir pour une gamme de scénarios de déploiement plutôt qu’une condition connue du site. Les modules standardisés doivent toujours s’adapter aux réalités de chaque site. Il existe une vraie tension entre la répétabilité et les exigences spécifiques au site, et l’industrie développe encore les normes et pratiques nécessaires pour gérer cet équilibre.
Le travail de l’IEEE sur le P3710 reflète un vide auquel l’industrie fait maintenant face. Les systèmes modulaires créent des interfaces que les normes traditionnelles ne traitent pas entièrement. Ce guide vise à établir un cadre commun. Mais le travail acharné demeure à l’équipe de projet pour s’assurer que les modules se connectent, communiquent et fonctionnent comme un seul système.
La collaboration commence dans le modèle
Dans un projet modulaire, la collaboration ne peut pas attendre la construction. Le design doit prouver que les pièces s’assembleront avant de quitter l’usine.
Cela commence par un modèle numérique détaillé. Les modèles BIM développés pour LOD 400 peuvent définir la géométrie réelle, les connexions, les supports, les zones d’accès et les autorisations de maintenance des systèmes modulaires. Les principes de DfMA vont encore plus loin dans ce modèle, en concevant les assemblages en fonction de la façon dont ils seront fabriqués, transportés, installés, testés et entretenus. Le but est de trouver le problème dans le modèle ou l’usine, pas sur le terrain.
Le VDC étend cette discipline à toute l’installation. Les modules doivent être vérifiés par rapport au bâtiment au fur et à mesure de sa construction, et pas seulement par rapport à un plan d’étage bidimensionnel. Les dégagements d’équipement, les ouvertures structurelles, les chemins de livraison, les zones de gréement, les portes, les corridors et les séquences d’installation doivent tous être compris avant l’arrivée du premier module. Un module qui tient sur papier mais ne peut pas être mis en place n’est pas une conception réussie.
Le même modèle peut rassembler les équipes électrique, mécanique, structurelle, architecturale, de contrôle et de construction autour d’un environnement coordonné. Les fournisseurs et fabricants peuvent contribuer la géométrie réelle de l’équipement. Les entrepreneurs peuvent tester les séquences d’installation. Les propriétaires et exploitants peuvent examiner l’accès et l’entretien. Le modèle devient plus qu’un simple livrable de conception. C’est devenu le langage commun entre l’usine et le chantier.
La collaboration progresse en amont
Parce qu’une grande partie du risque réside désormais aux interfaces et à l’usine, les personnes qui comprennent la fabrication, l’installation, la mise en service et l’exploitation doivent être impliquées beaucoup plus tôt.
Les fabricants savent ce qui peut être construit et testé efficacement hors site. Les entrepreneurs savent comment les modules seront transportés, piégés, installés et connectés. Les opérateurs savent comment les systèmes doivent être accessibles et entretenus pendant des décennies. Les équipes de mise en service savent où les limites fonctionnelles et les séquences de contrôle peuvent échouer.
L’analyse avancée fait aussi partie de cette collaboration. La modélisation CFD peut valider la performance du débit d’air et thermique avant l’installation des modules, aidant les équipes à comprendre comment les systèmes de refroidissement standardisés se comporteront dans l’environnement réel du bâtiment et des TI. Les études électriques, les simulations de contrôle et d’autres analyses numériques peuvent offrir la même confiance aux systèmes qui doivent fonctionner ensemble mais qui peuvent être conçus et fabriqués par différentes parties.
Le rôle de l’équipe de conception change donc. Il n’est plus simplement l’auteur d’un ensemble fixe de dessins. Il devient le gardien d’un système coordonné. Rassemblez le propriétaire, les fournisseurs, les fabricants, les entrepreneurs, l’équipe de mise en service et les opérateurs autour d’un modèle commun et d’un ensemble commun d’exigences de performance.
Mise en service modulaire : défis et un nouveau modèle de collaboration
Défis de mise en service

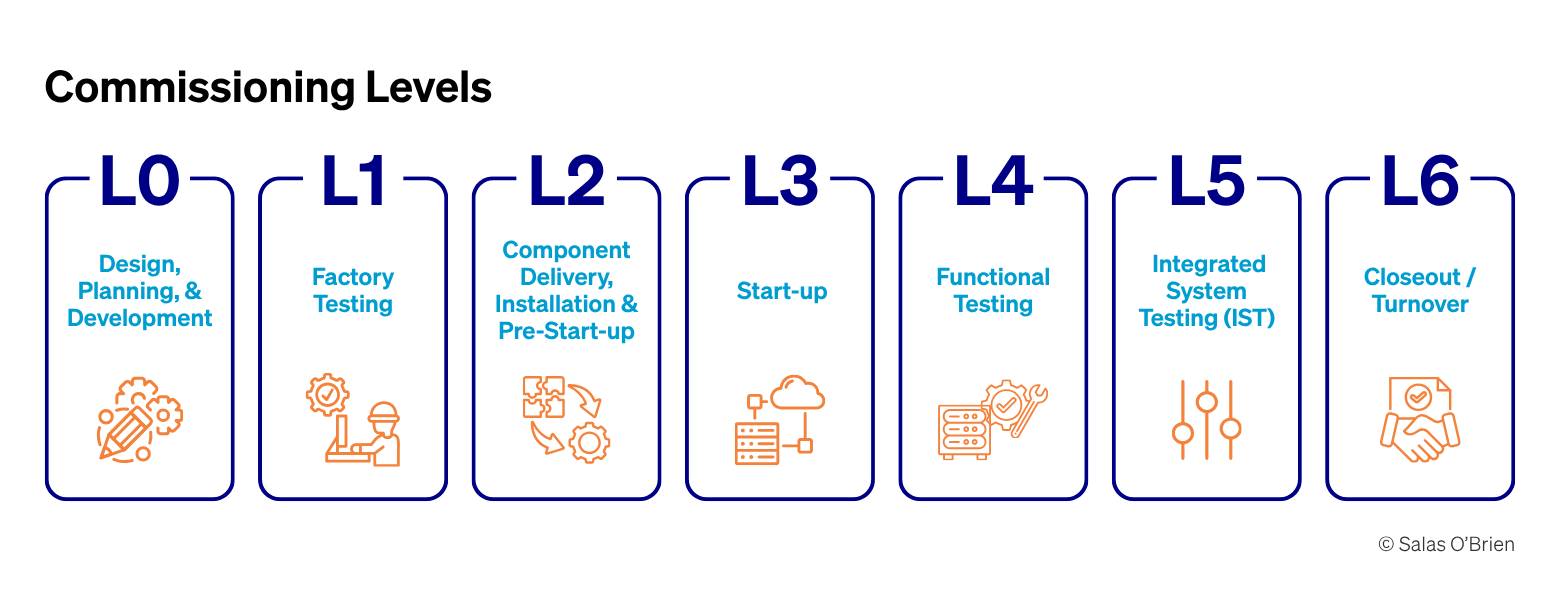

La livraison modulaire déplace le centre de gravité de la mise en service en amont. Les modules passent des tests d’acceptation en usine avant leur expédition, donc le travail sur place passe de la validation de zéro vers le placement, les connexions finales et l’énergisation. C’est un vrai gain, mais cela introduit la mise en garde la plus importante de la mise en service modulaire : testé en usine ne signifie pas coordonné système. Les modules sont testés d’acceptation isolément, mais le comportement au niveau du système n’apparaît qu’une fois qu’ils s’interconnectent sur place. Un réglage de relais de protection coordonné à l’intérieur d’un bloc d’alimentation peut échouer lorsque ce bloc fonctionne en parallèle avec trois autres derrière un transformateur d’électricité partagé.

La conséquence pratique est que les essais de systèmes intégrés ne sont plus un événement unique à la fin de la construction. Il est distribué – partiellement exécuté en usine, où l’intégration au niveau des modules peut être prouvée dans des conditions contrôlées, et partiellement exécuté sur place, où le comportement inter-modules, la distribution de refroidissement au niveau du campus et l’interaction avec les services publics ne peuvent être validés qu’une fois que tout est connecté. La planification doit prendre en compte les deux moitiés et, de façon critique, la couture entre elles.
Cette couture crée une seconde réalité unique à la livraison modulaire, où certaines mises en service doivent être répétées. Un module peut sortir de l’usine entièrement validé et quand même arriver compromis, car l’expédition et la manipulation l’exposent à des vibrations, des chocs, des cycles thermiques et à l’humidité qui peuvent desserrer les connexions, les terminaisons de changement de vitesse ou endommager les composants. Ainsi, les vérifications point à point, la vérification du couple de connexion, la résistance à l’isolation et les tests fonctionnels réussis en usine doivent souvent être refaits après la livraison pour confirmer que le module a survécu au transit intact. Ce n’est pas un effort redondant; C’est une mesure essentielle d’assurance qualité qui aide à maintenir l’intégrité et la performance du produit lors des déplacements d’assemblage hors site, et elle devrait être planifiée et budgétée à l’avance plutôt que traitée par d’éventuelles défaillances sur le terrain.

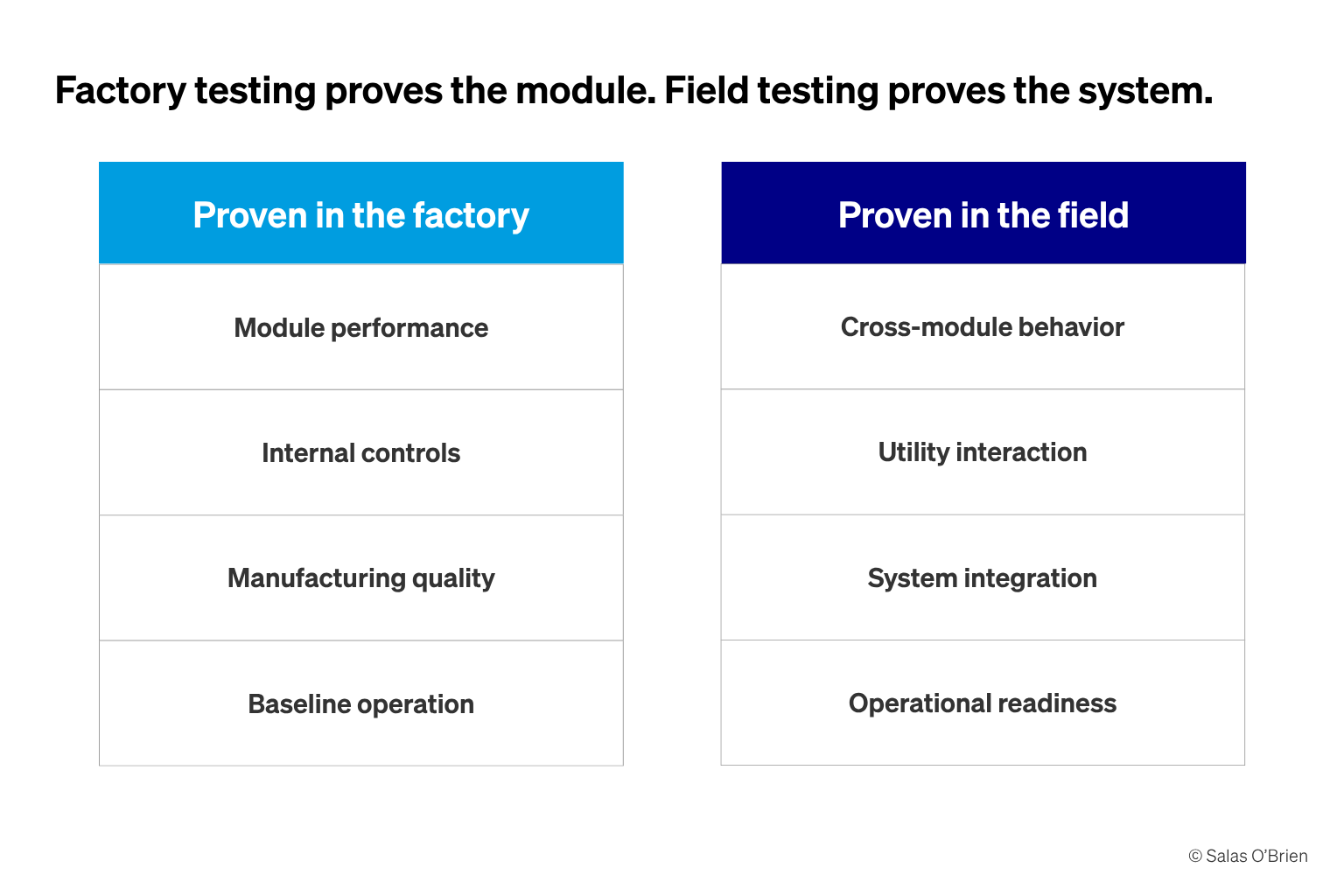

Le champ d’application restant sur place concerne donc fondamentalement l’intégration et la vérification : contributions au courant de défaillance provenant de sources parallèles, coordination des dispositifs de protection entre les limites des modules, continuité de mise à la terre entre positions physiquement séparées, retests post-expédition, et comportement des refroidissements au niveau du campus alimentant les racks refroidis par liquide branchés en usine. Des modules répétés et identiques aident, mais chaque phase d’expansion peut modifier la situation de défaillance et de coordination du système, donc les tests d’intégration doivent être traités comme une activité récurrente, et non comme une fermeture ponctuelle.
Comment la collaboration évolue
Cela change qui commande quoi, et quand. L’implication de l’agent de mise en service remonte maintenant jusqu’à l’usine — assistant aux tests d’acceptation en usine, validant que ce qui sort de l’usine correspond à l’intention de conception, et documentant une référence que les équipes sur site peuvent tester après la livraison. Comme les tests des systèmes intégrés sont répartis entre l’usine et le terrain, le fournisseur de mise en service devient le fil conducteur de la continuité entre les deux, s’assurant que rien ne correspond à l’écart entre « passé à l’usine » et « vérifié sur place ». Les fabricants de modules détiennent effectivement le premier niveau de validation; Le fournisseur indépendant de mise en service possède la vérité au niveau du système qui n’émerge qu’une fois les modules connectés et confirme que la vérité tient toujours après l’expédition. Les équipes d’opérations bénéficient d’être présentes lors des tests d’intégration sur site, de voir comment l’installation assemblée se comporte et comment elle signale des problèmes, afin qu’elles héritent d’une installation qu’elles comprennent plutôt qu’une pile de documentation. La mise en service devient continue et répartie à travers l’usine et le champ, ce qui ne fonctionne que lorsque ces parties sont coordonnées délibérément dès le départ.
Comment Salas O’Brien peut vous aider
La livraison modulaire récompense les propriétaires qui considèrent la conception et la mise en service comme des disciplines continues et intégrées plutôt que comme des transferts séquentiels. Salas O’Brien apporte cette perspective à l’ensemble du cycle de vie des centres de données, de la conception initiale aux tests en usine, en passant par l’intégration et le turnover sur site.
Travailler avec Salas O’Brien offre :
Concevoir pour l’intégration – Nous concevons le module et le bâtiment ensemble. LOD 400 BIM, DfMA, VDC et CFD aident à résoudre les dégagements, les chemins de transport, les interfaces structurelles, les connexions et les performances thermiques avant la fabrication. Le module devrait s’intégrer, se connecter et fonctionner avant même d’atteindre le site.
Mise en service d’usine à terrain – Nos équipes assistent aux tests d’acceptation en usine et appliquent cette validation jusqu’aux tests d’intégration sur place, rendant ainsi les tests en usine véritablement coordonnés avec le système.
Livraison précoce et collaborative – Nous faisons appel aux fabricants, entrepreneurs et opérateurs à la conception lorsque leurs contributions créent le plus de valeur, et offrons aux équipes opérationnelles une installation qu’elles ont contribué à façonner.
Pour discuter de la façon dont la conception modulaire et la mise en service peuvent condenser votre délai de livraison sans compromettre la fiabilité, contactez l’un de nos experts en centres de données ci-dessous, ou envoyez-nous un courriel à [email protected].
Pour les demandes des médias sur cet article, contactez [email protected].
Nathan Kamphuis, Ph.D.
Nathan Kamphuis, Ph.D., apporte une perspective de résilience à l’industrie des centres de données en pleine évolution. Attiré par le secteur par l’opportunité de réduire son impact environnemental, il se concentre sur la traduction des défis complexes liés à l’énergie et aux infrastructures en solutions pratiques axées sur les affaires qui améliorent la performance, l’efficacité et la collaboration entre équipes. Nate occupe le poste de chef des systèmes avancés et de la mise en service. Contactez-le à [email protected].
Fred Miller
Fred Miller dirige à l’intersection de la stratégie commerciale et de la livraison technique dans des environnements critiques, en se concentrant sur des infrastructures résilientes, durables et optimisées en termes de coûts dans les centres de données IA/HPC, hyperscale, colocation, entreprises et en périphérie. Fred occupe le poste de chef de projet pour le développement des affaires critiques à Salas O’Brien. Contacte-le au [email protected].
Michelle Guzdek ASQ CMQOE, CRE, CQA
Michelle Guzdek est gestionnaire de la qualité avec une expérience dans les industries des semi-conducteurs et des centres de données. Compétent en gestion des personnes, gestion des fournisseurs, assurance qualité, systèmes de gestion de la qualité, ISO9001:2015, gestion des risques, fiabilité, contrôle de la documentation, gestion du cycle de vie des produits et développement de contenu de formation. Solide formation technique/ingénierie avec une maîtrise axée sur les sciences de l’information. Contactez-la au [email protected]
John Groves
John est un fournisseur expérimenté de mise en service avec plus de 15 ans d’expérience dans les installations, la construction et les opérations critiques pour la mission. Il occupe le poste de gestionnaire régional de la commission pour LATAM, dirigeant des projets de centres de données à grande échelle pour des entreprises technologiques du Fortune 10. John supervise des équipes internationales interfonctionnelles, assurant une exécution de qualité et une livraison ponctuelle. Il est reconnu pour bâtir des équipes solides et obtenir des résultats dans des environnements complexes.
